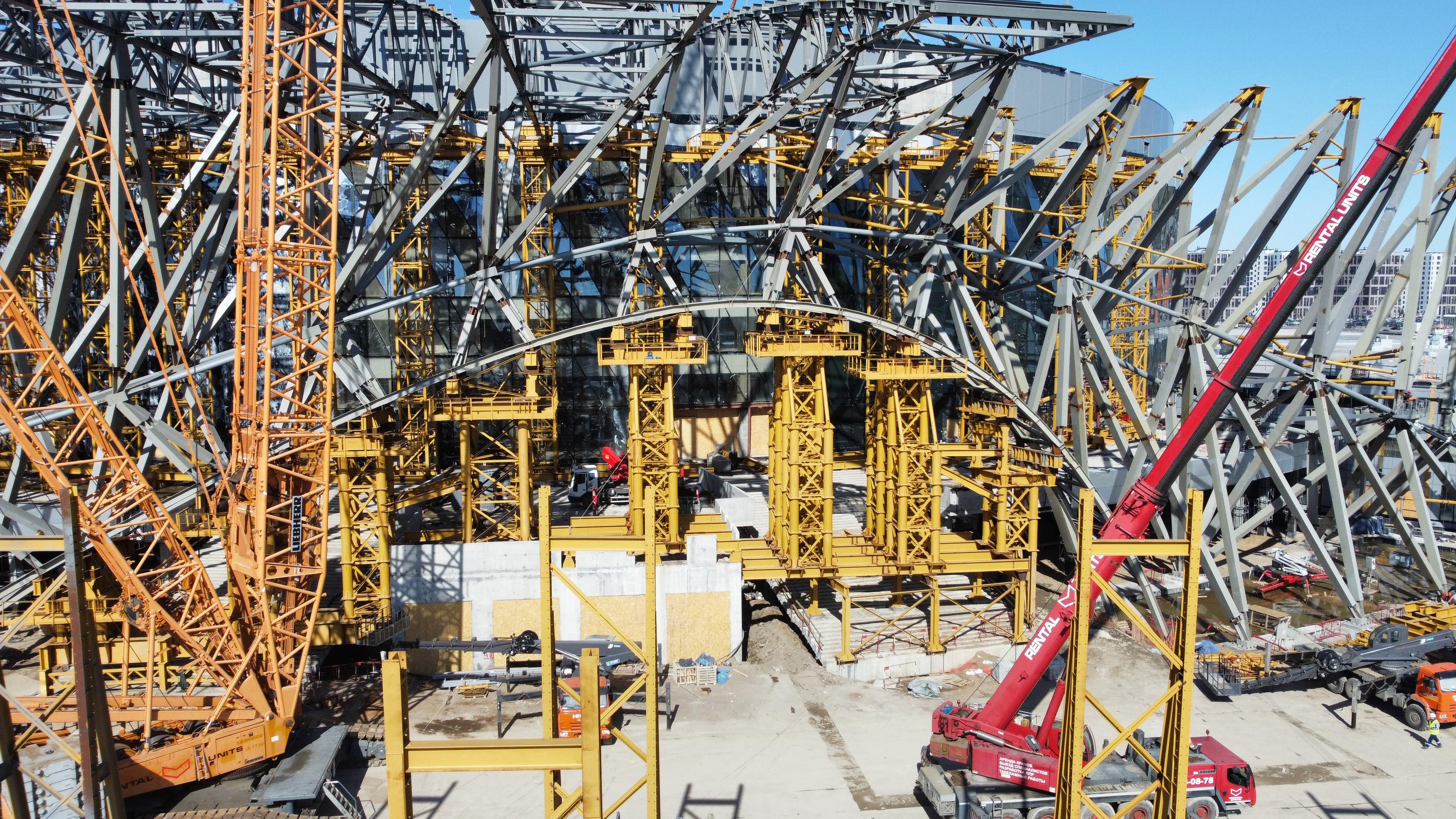

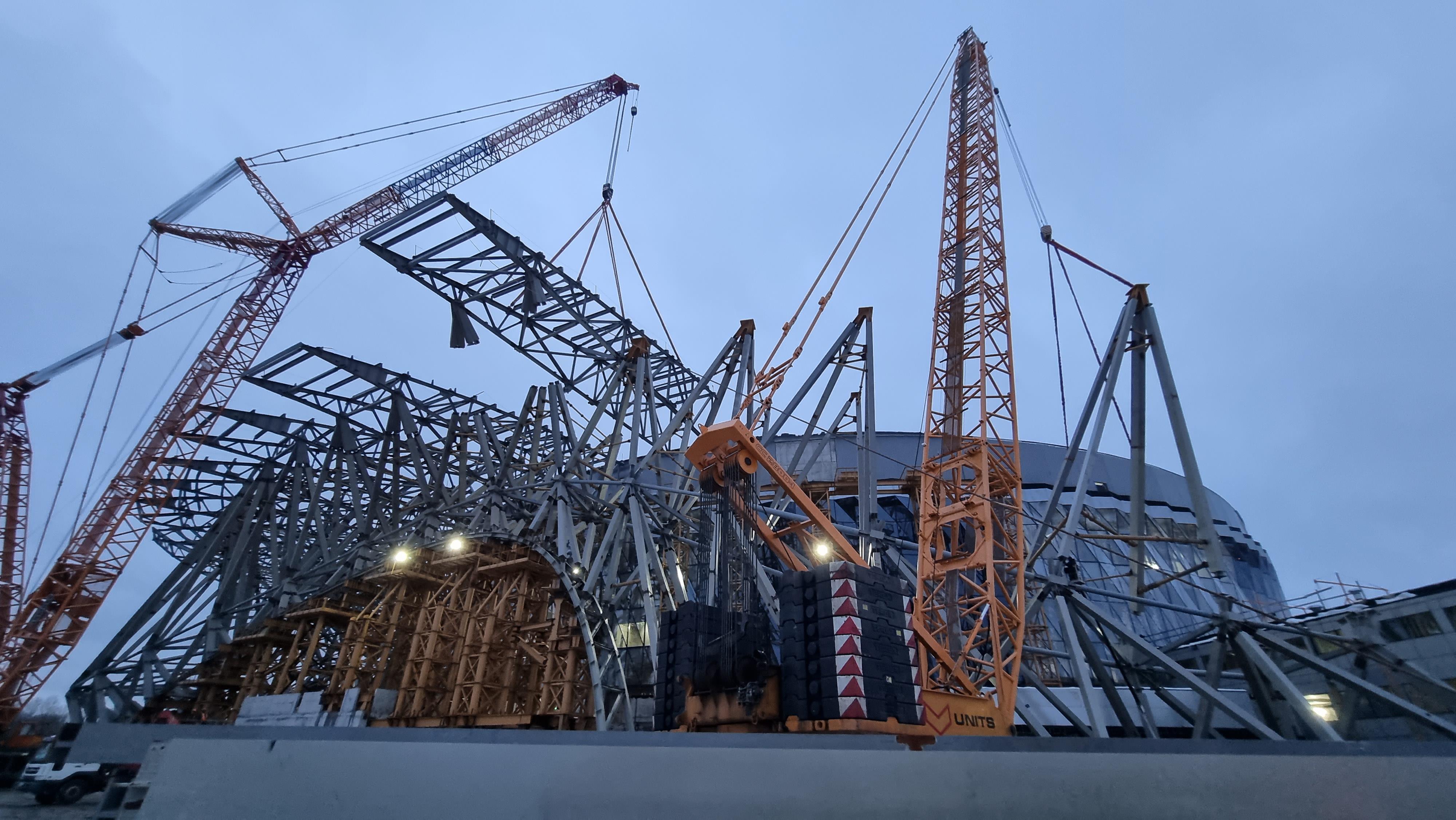

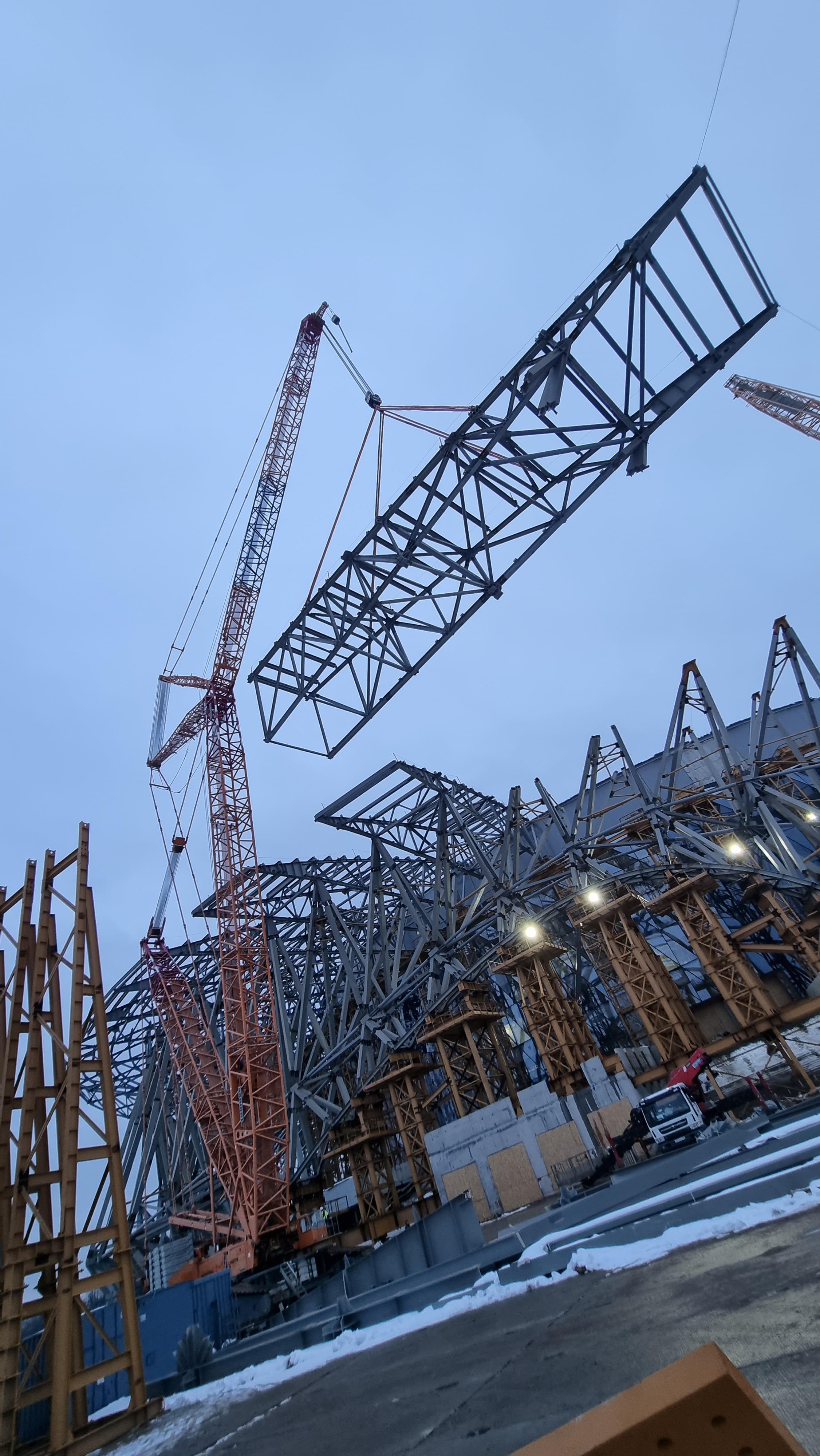

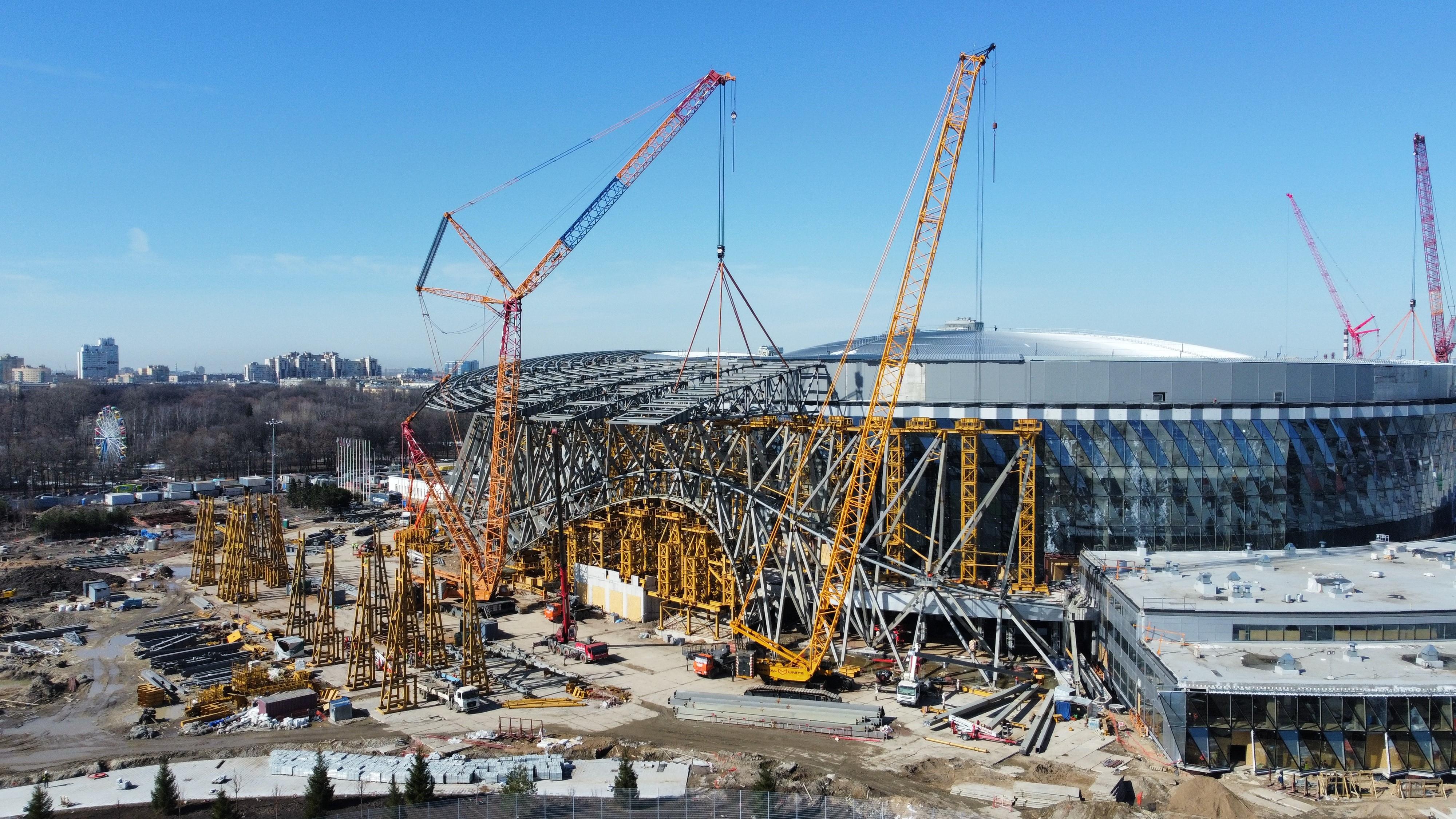

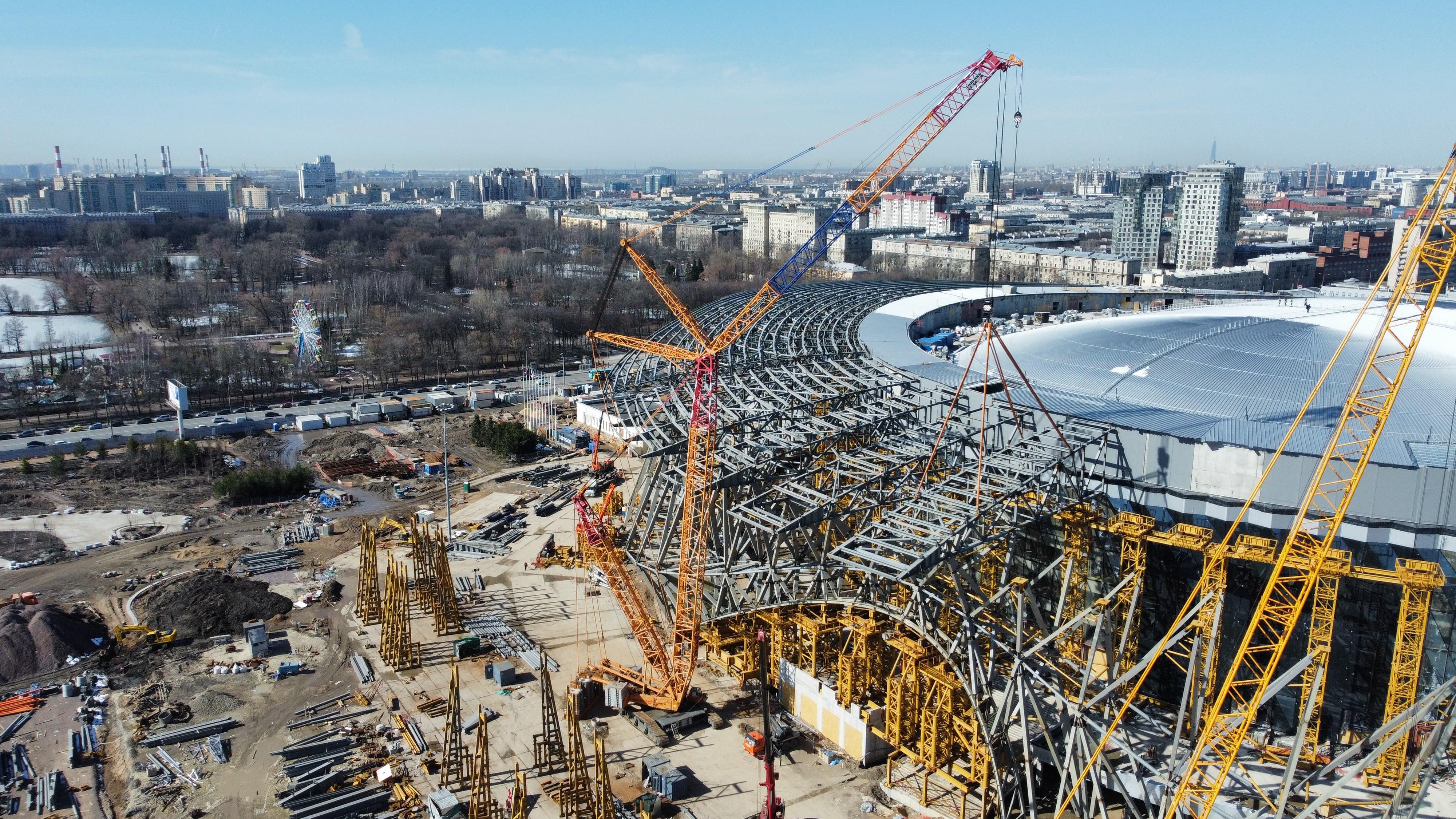

04.04.2023г. Смонтировано более 4000 тонн металлоконструкций.

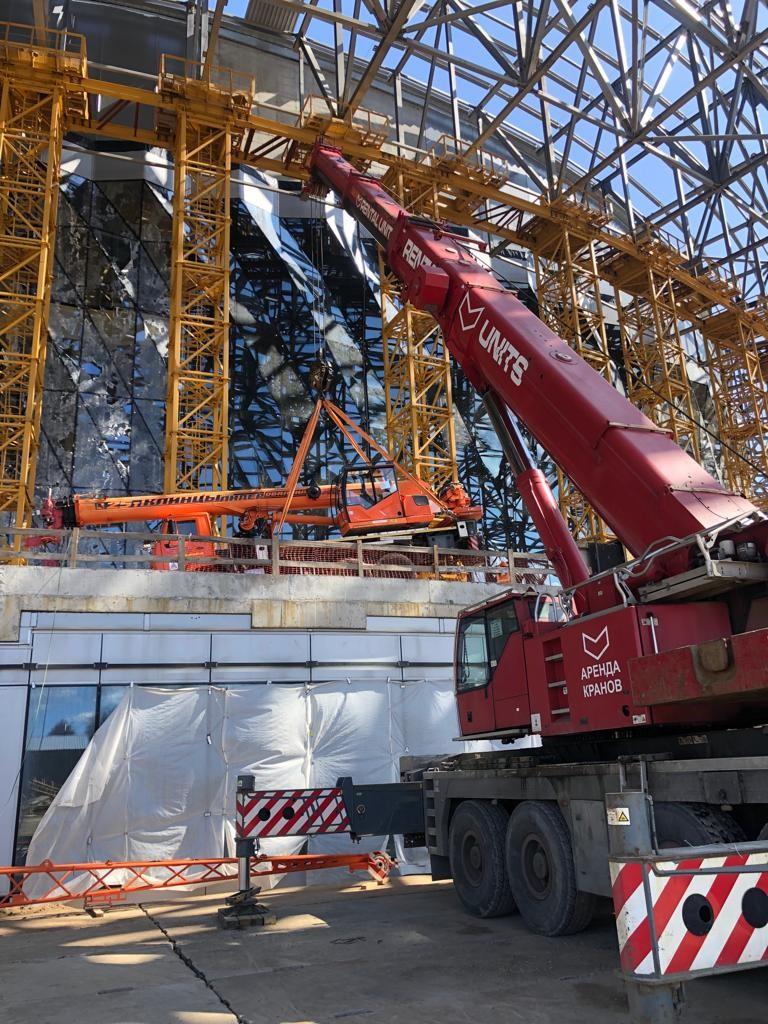

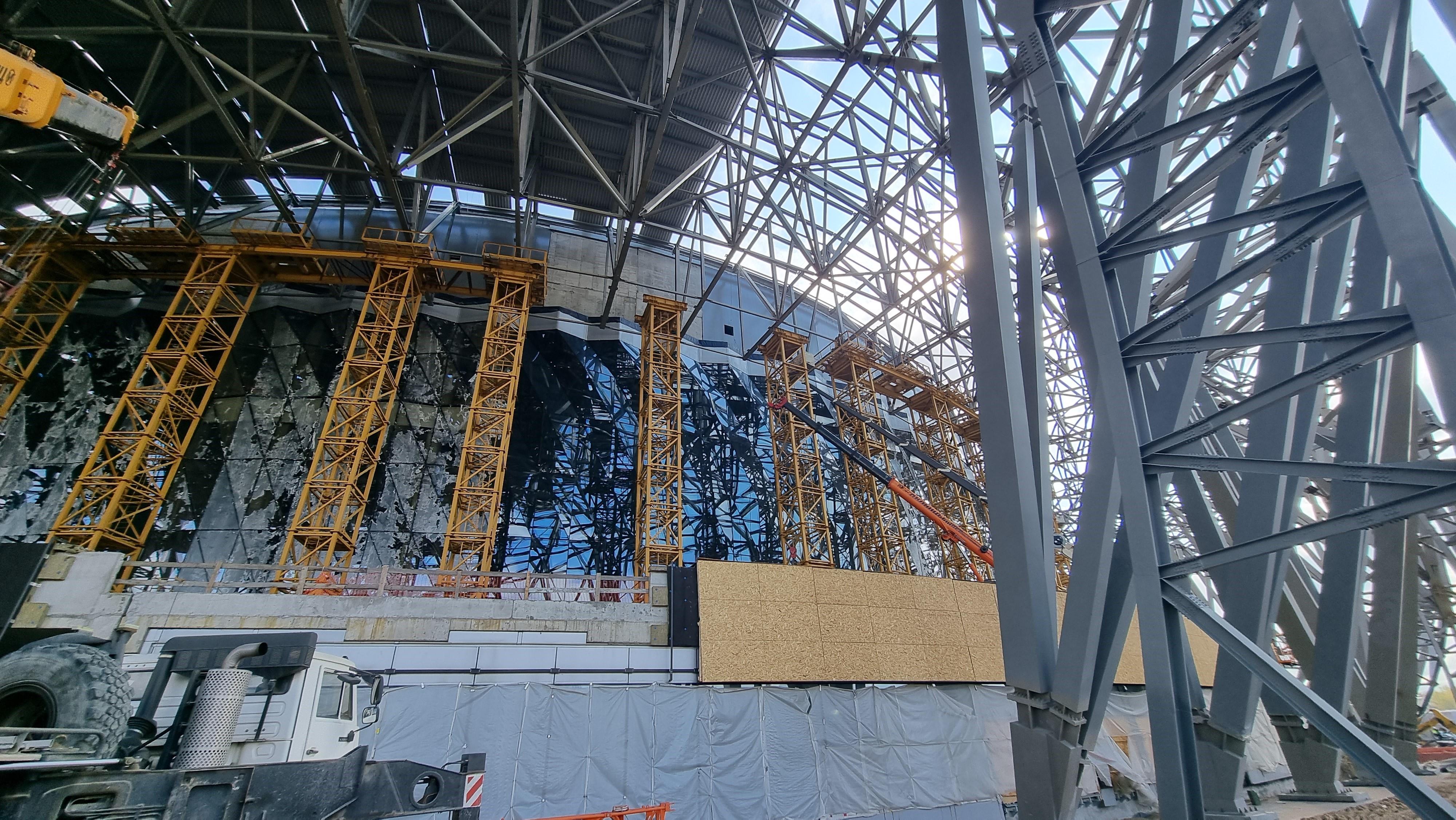

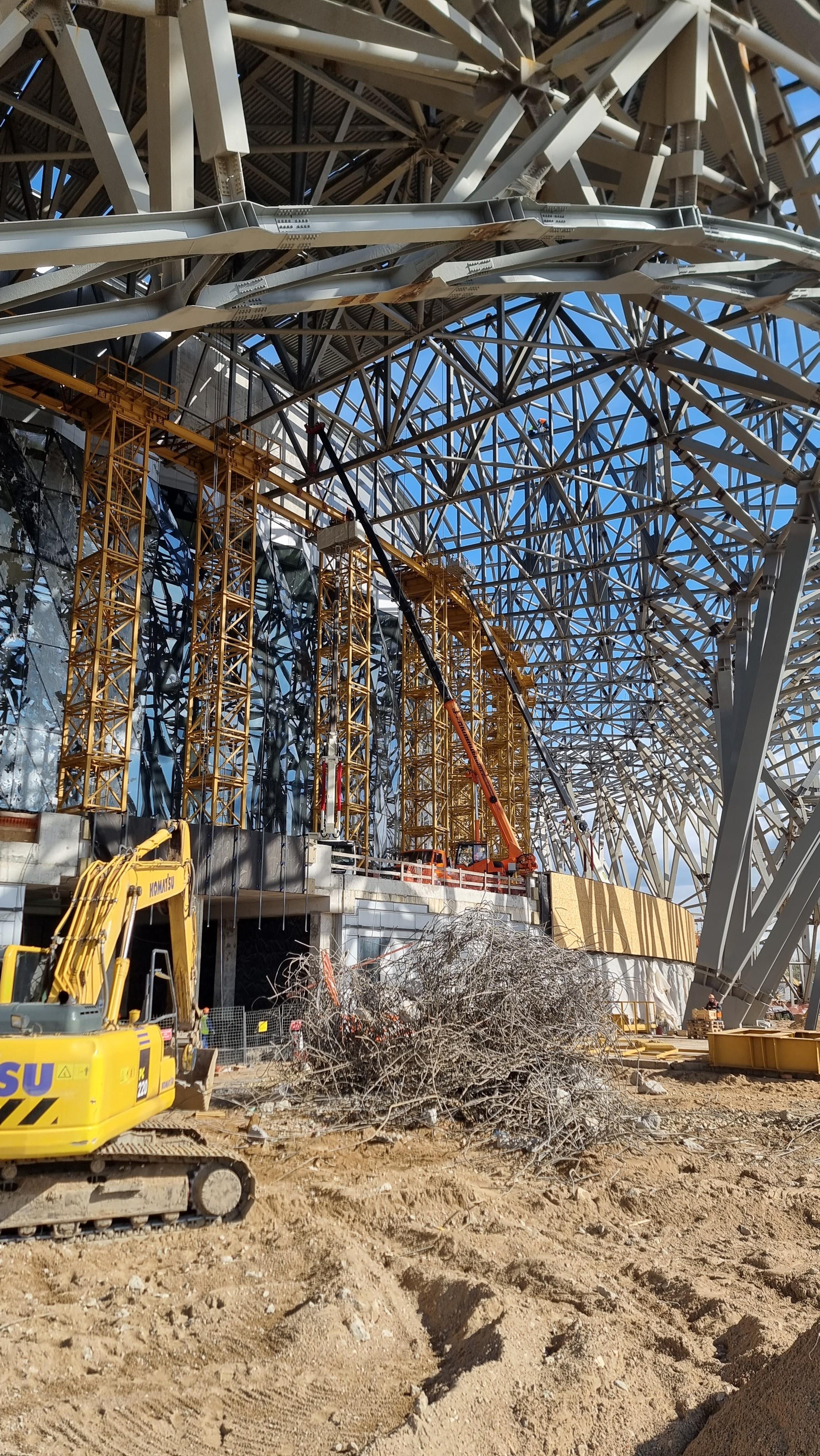

Для завершения монтажных работ на потоке №3 осталось укрупнить и смонтировать 4 блока покрытия блока покрытия. Средний вес каждого блока от 100, до 150 тон. На потоке №1 начат демонтаж временных поддерживающих конструкций (ИВПК). Для производства работ по демонтажу конструкций ИВПК проектировщиками была согласована возможность установки автомобильных кранов Q=25 тонн на перекрытие стилобата (+6.000).

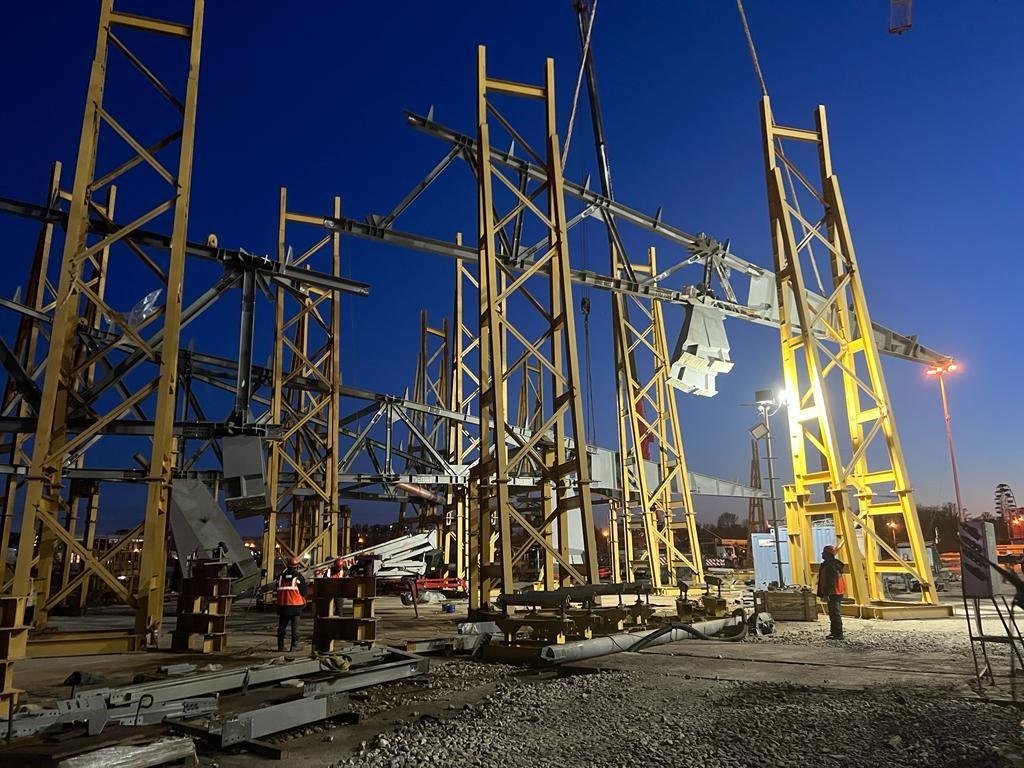

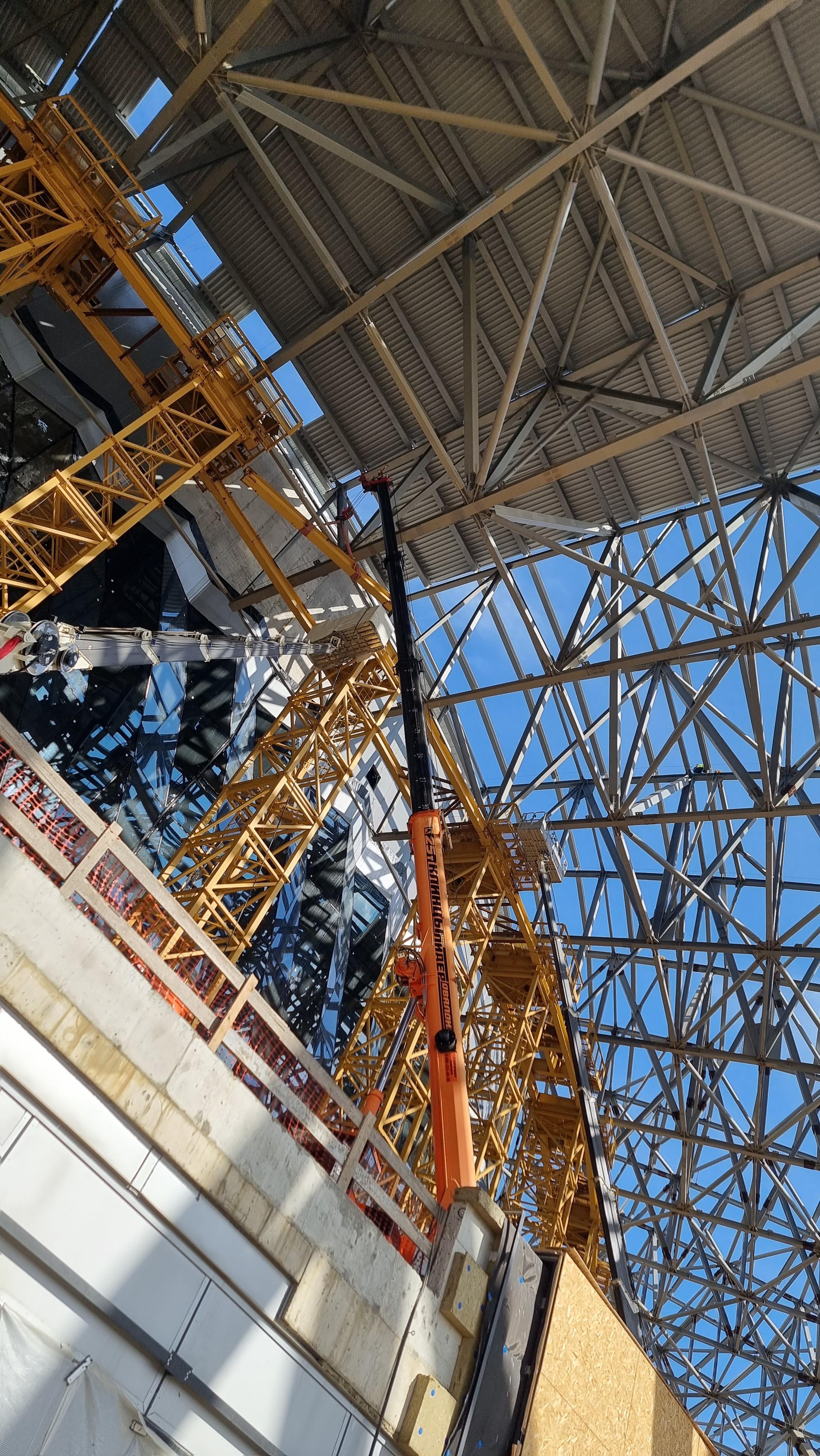

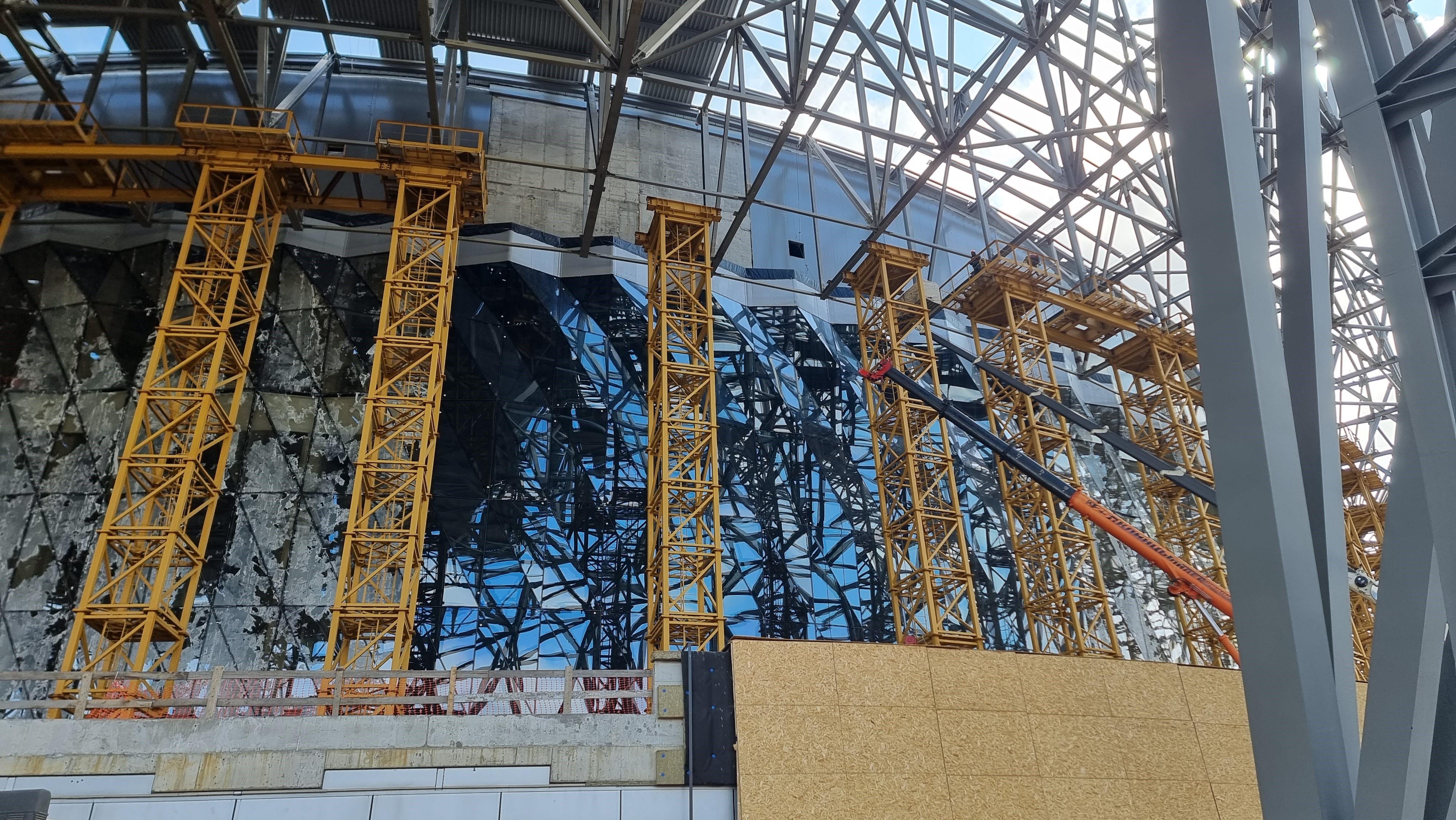

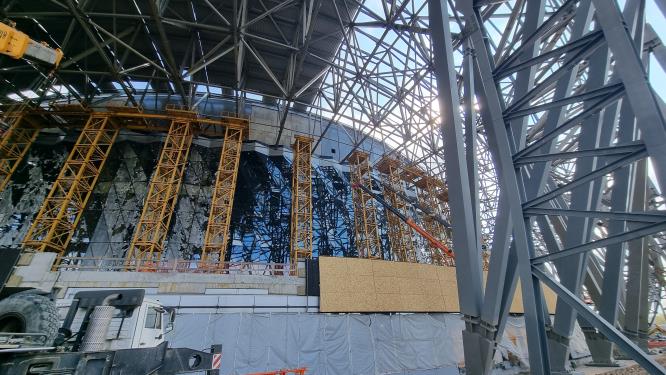

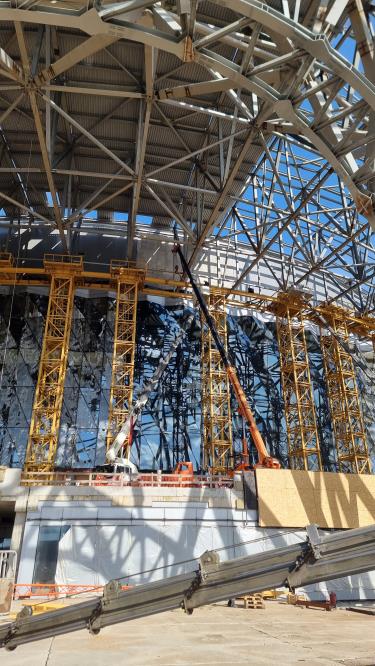

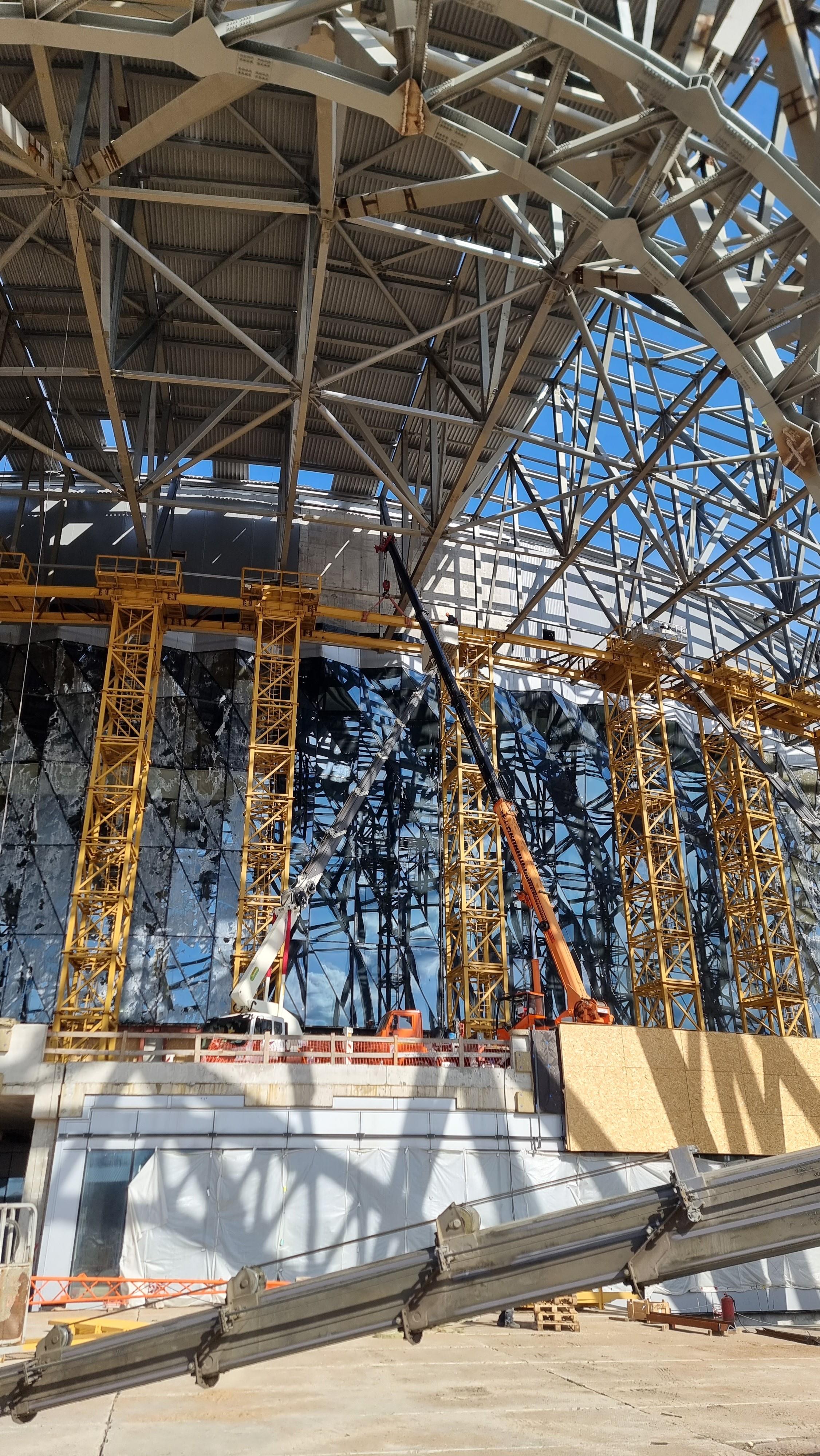

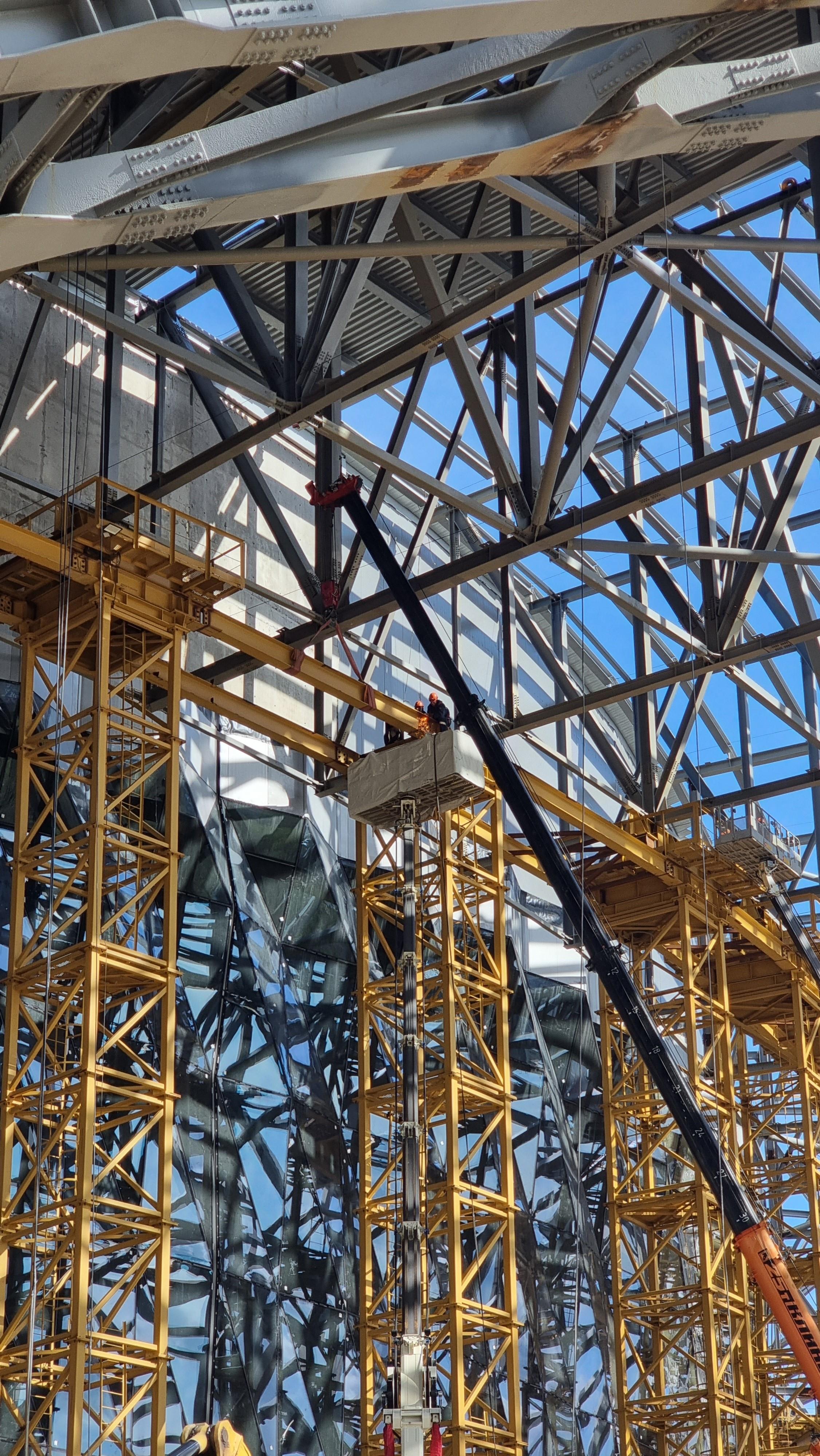

Начат монтаж временных поддерживающих конструкций (ИВПК) потока №1 на отметке +6.000 зона стилобата).
Для производства работ проектировщиками была согласована возможность установки кранов грузоподъемностью 25 тонн в уровне стилобата.
